贛南大道快速路(新世紀大橋西至康東大橋東)項目是國家省大中型項目,由贛州城投集團負責代建。項目起于新世紀大橋西側,與贛南大道快速路連接,終于康東大橋東側,與贛南大道西延連接,道路總長約20.3公里,分蓉江段、南康段兩個標段實施,項目總投資約63.55億,計劃于2024年春節前項目主線高架橋通車,2024年底項目全線通車。

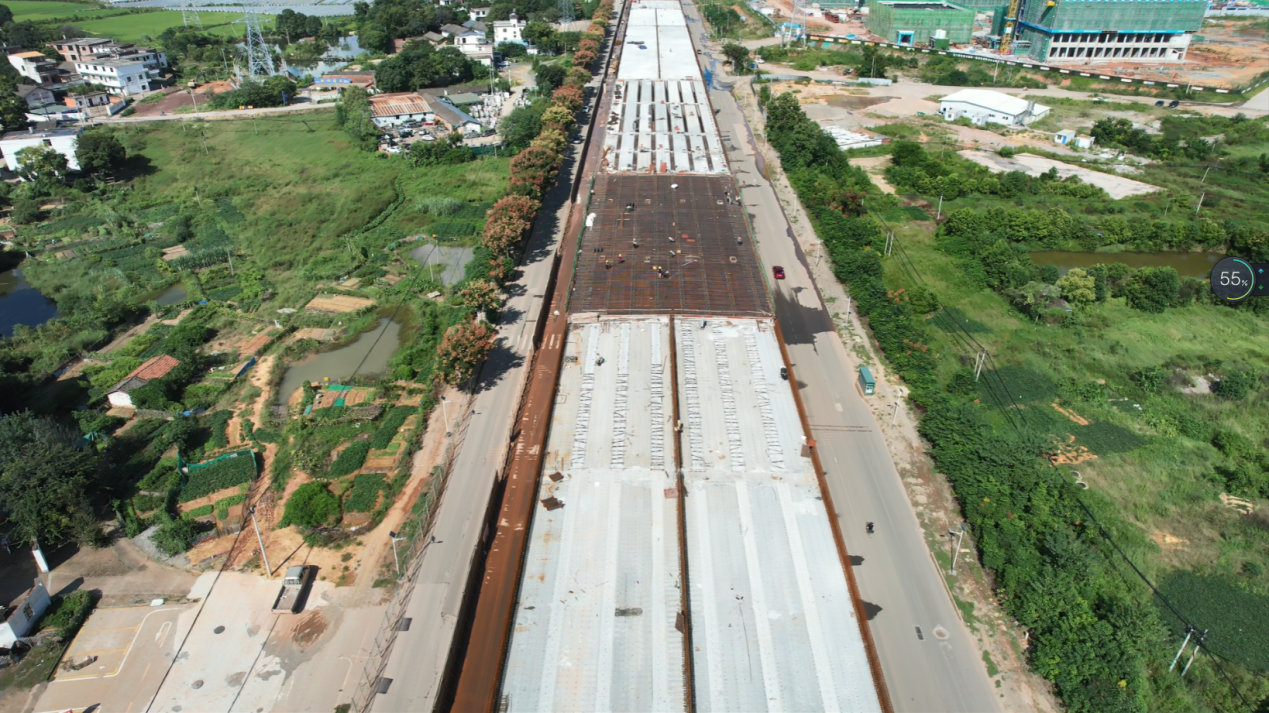

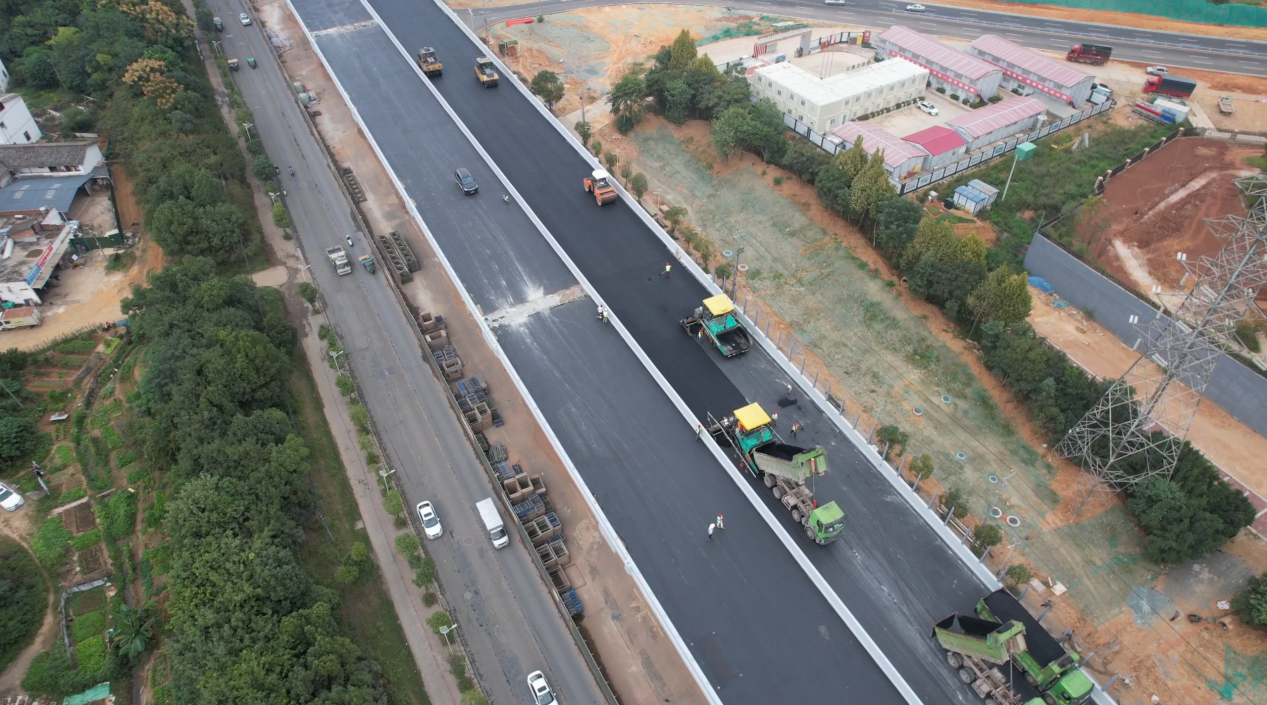

目前項目正在進行橋面系施工,已完成總工程量的66.4%,其中全線高架完成進度已超八成,目前樁基、承臺、墩柱、預制蓋梁已全部完成,橋面鋪裝完成85.4%;防撞護欄完成80.7%,中央隔離墩完成82.6%。
該項目是贛州市“四橫六縱一環”快速路網的重要一橫,建成后將進一步推進市中心城區五區一體化發展。對我市加快贛州建設省域副中心城市建設、縱深推進贛南蘇區振興發展、構建贛州“國家級物流樞紐”地位、融入粵港澳大灣區橋頭堡和加快五區一體化進程也有重要意義。
南方醫科大學南方醫院贛州醫院(蓉江院區)項目是國家區域醫療中心建設項目,由贛州城投集團組織建設。項目位于蓉江新區贛南大道南側、潭口大道東側,總用地面積約248畝,總建筑面積約31.2萬平方米,設計床位1500余張。項目分兩期實施,總投資約28.54億元,項目一期預計于2025年12月全面建成并交付使用。

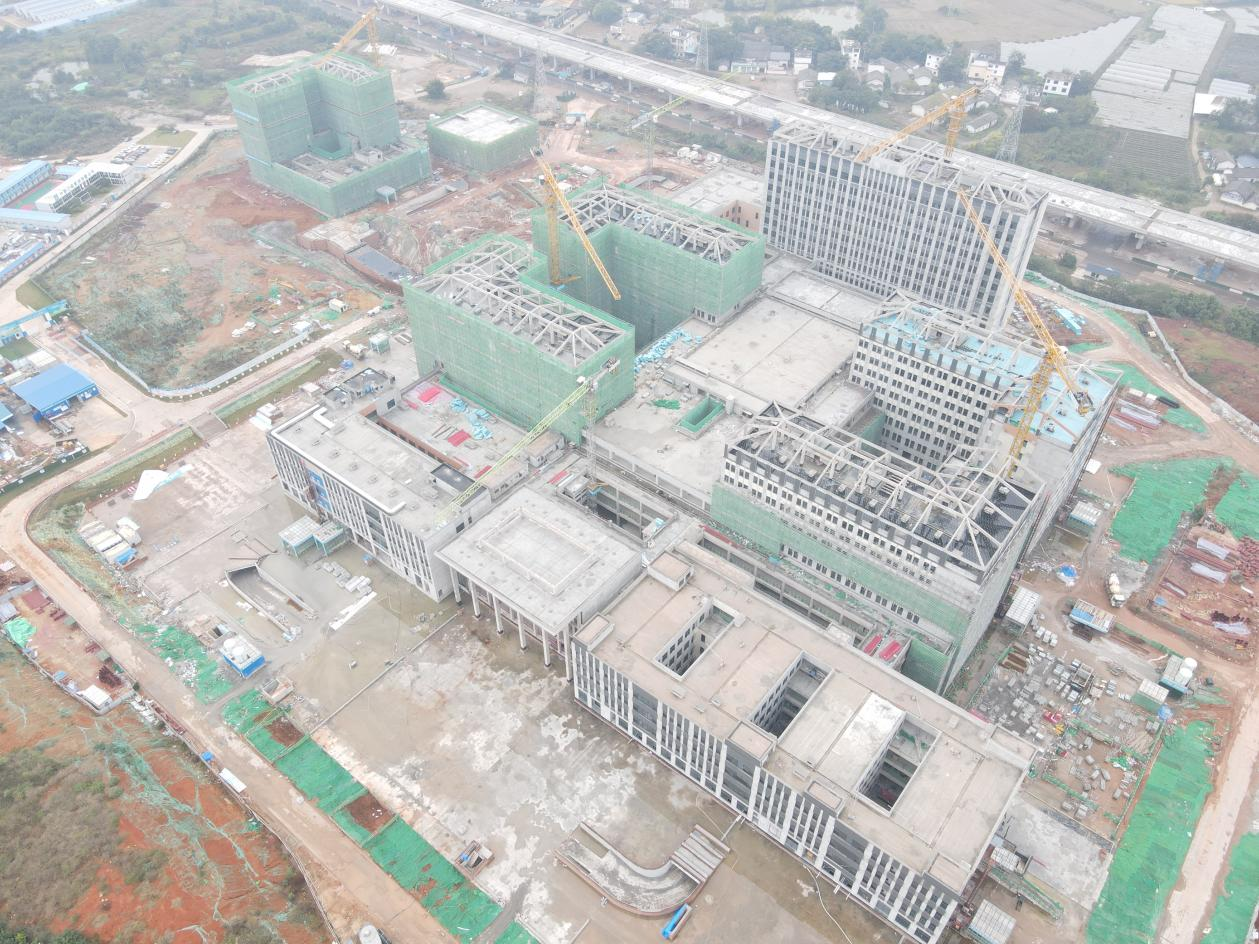

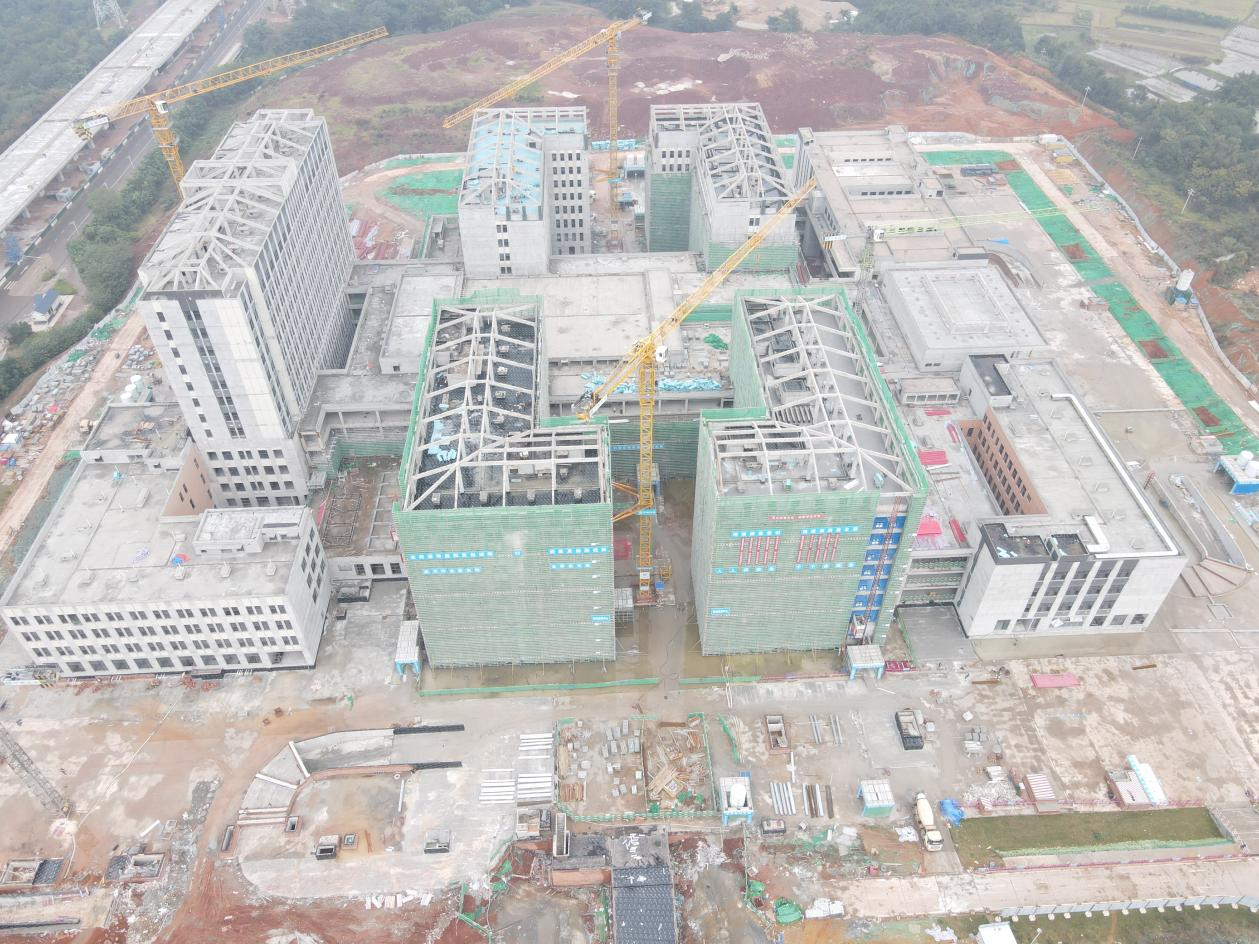

目前,項目一期現場管理及作業人員約400余人正著力推進二次結構、粗裝、機電等工程的實施。項目現累計完成總工程量的約38.3%,其中主體結構已全面封頂并完成砌筑工程,粗裝工程完成85%,機電工程完成12%,預計2023年底完成粗裝工程,機電工程完成20%。
項目建成投用后,將高標準打造神經系統疾病、消化系統疾病、血液系統疾病和創傷急救四大國家區域醫療中心,大力推動贛州市衛生健康事業發展,提高人民群眾衛生健康水平。
供稿:湯建平 劉作森
編輯:夏小青 李德文 張鵬偉
編校:龍 琪 劉家燦 曾紹敏
審核:王遠平
贛州城投
贛州土地置業
贛州建工集團
民晟實業公司
紀檢舉報平臺
贛南大道快速路(新世紀大橋西至康東大橋東)項目是國家省大中型項目,由贛州城投集團負責代建。項目起于新世紀大橋西側,與贛南大道快速路連接,終于康東大橋東側,與贛南大道西延連接,道路總長約20.3公里,分蓉江段、南康段兩個標段實施,項目總投資約63.55億,計劃于2024年春節前項目主線高架橋通車,2024年底項目全線通車。
目前項目正在進行橋面系施工,已完成總工程量的66.4%,其中全線高架完成進度已超八成,目前樁基、承臺、墩柱、預制蓋梁已全部完成,橋面鋪裝完成85.4%;防撞護欄完成80.7%,中央隔離墩完成82.6%。
該項目是贛州市“四橫六縱一環”快速路網的重要一橫,建成后將進一步推進市中心城區五區一體化發展。對我市加快贛州建設省域副中心城市建設、縱深推進贛南蘇區振興發展、構建贛州“國家級物流樞紐”地位、融入粵港澳大灣區橋頭堡和加快五區一體化進程也有重要意義。
南方醫科大學南方醫院贛州醫院(蓉江院區)項目是國家區域醫療中心建設項目,由贛州城投集團組織建設。項目位于蓉江新區贛南大道南側、潭口大道東側,總用地面積約248畝,總建筑面積約31.2萬平方米,設計床位1500余張。項目分兩期實施,總投資約28.54億元,項目一期預計于2025年12月全面建成并交付使用。
目前,項目一期現場管理及作業人員約400余人正著力推進二次結構、粗裝、機電等工程的實施。項目現累計完成總工程量的約38.3%,其中主體結構已全面封頂并完成砌筑工程,粗裝工程完成85%,機電工程完成12%,預計2023年底完成粗裝工程,機電工程完成20%。
項目建成投用后,將高標準打造神經系統疾病、消化系統疾病、血液系統疾病和創傷急救四大國家區域醫療中心,大力推動贛州市衛生健康事業發展,提高人民群眾衛生健康水平。
